Bautagebuch Melberei

Montag, 04.12.2017, 09:00Uhr



Im Rathaus Gutenstetten wird der Förderbescheid für das Dorfhaus „Melberei“ übergeben. Die anwesenden Vorstände des Dorfvereins, Petra Loscher und Sebastian Alberti, sowie Bürgermeister. Gerhard Eichner freuen sich über die Zusage der Förderung durch das Amt für ländliche Entwicklung!

Montag, 15.01.2018

Die Firma Kretzmann stellt kostenlos einen Bauwagen für die Bauzeit zur Verfügung. Sebb holt ihn ab.





Samstag, 03.02.2018

Besichtigung des Dorfhauses in Geggenheim. Anschließend fahren Petra, Silvia und Sebb zum Möbelhaus Grimm, um sich wegen einer Bestuhlung zu informieren.

Bereits jetzt entdeckt man die Theke, welche später für das Dorfhaus gekauft wird!



Wöchentliche Planungsgespräche mit Architekt Krampe folgen.



Freitag, 16.03.2018

Vormittag, 10 Uhr, leichter Regen



Heute geht’s endlich los, die alte Scheune auf dem Baugrundstück wird abgebrochen, 10 Helfer/innen und der Bagger der Firma Kretzmann.

Samstag, 0°C gefühlt -10°C kalter Wind

Um 8 Uhr stehen 5 Bulldog mit Kipper zum Beladen bereit.

Der Abbruch wird auf die Deponie nach Kleinsteinach gefahren.

Zum Mittagessen gibt es Bratwürste und Kraut, in der warmen Halle, bei den Eichner`s!



Montag, 30.07.2018

Ganze Woche über 30°C

Inzwischen ist viel passiert:

Baugrube ausgehoben, Wasser und Abwasser verlegt, Schotter und

Bodenplatte verbaut.

Um 9 Uhr ist der große Augenblick, der erste Stein wird durch die Fa. Willner gesetzt. Während der Rohbauphase sind ehrenamtliche Handlanger mit auf der Baustelle.

Am Samstag sind in Eigenleistung 5 Maurer und 7 Helfer vor Ort!



Samstag, 18.08.2018

32°C und immer noch kein Regen



Zum Verlegen der Drainagerohre kommen 11 Helfer.



01.09. - 03.09.2018 Bergler Kerwa

Wir feiern neben der Baustelle die gut eingezäunt wurde!



Samstag, 08.09. und 15.09.

Bei schönem Wetter holen wir das Gerüst von der Fa. Willner und bauen es auf. Wieder sind 12 hochmotivierte Helfer am Werk.

Samstag 13.10.2018

Fünf Helfer hobeln und streichen bei der Fa. Mahkorn Balken für den Dachstuhl. 6 Mann mauern weiter an den Giebeln.



Firma Mahkorn kommt zu den Dacharbeiten!



Samstag 27.10.2018

Nachdem der Dachstuhl im Feuerwehrhaus fertig ist, werden die Dämmung und die Dachlatten angebracht. 22 Helfer/innen schaffen heute 126 Arbeitsstunden.



Freitag, 09.11.2018

RICHTFEST

Heute feiern wir Richtfest. Die beteiligten Firmen sind eingeladen und bringen ihre Arbeiter mit. Robert Willner spendiert das Bier. Zimmermeister Mahkorn hält den feierlichen Richtspruch. Viele Bergtheimer und Rockenbacher sind anwesend. Die Kinder der beiden Dörfer haben ein Richtfestlied eingeübt! Grußworte von Bürgermeister Eichner, dem Architekten Krampe und Herrn Reindler, vom Amt für ländliche Entwicklung, umrahmen das Programm.

Im Feuerwehrhaus-Rohbau wir anschließend gefeiert!



Samstag, 10.11.2018

Ab 8 Uhr sind wieder viele auf der Baustelle.

Es werden Latten und Dämmplatten angebracht.

Die ersten Ziegelarbeiten beginnen, 24 fleißige erbringen heute

168 Std.



Sonntag, 11.11.2018

Der traditionelle Laternenumzug mit Kinderpunsch, Bratwürsten und dem übrigen Bier vom Richtfest, findet im „neuen Feuerwehrhaus“ statt.



Samstag, 17.11.2018

Finales Dachdecken, bei schönem Wetter aber kaltem Ostwind.

25 Helfer/innen (186 Std.), die parallel beide Dächer decken.

Sie sind nicht zu bremsen und arbeiten bis in die Abendstunden.



Zünftige Brotzeit wird gemacht!



Mittwoch, 05.12.2018

Terrassentüren und Fenster werden eingebaut von der Firma Jäger



Freitag, 07.12.2018

Grundsteinlegung nachgeholt!



Die vorbereitete Kassette mit den Dokumenten, wurde heute an einer „geheimen Stelle“ eingemauert.

Mittwoch, 12.12.2018

Leichter Schneefall

Fa. Mahkorn legt die Flachdachdecke, die aus der Schweiz kommt, auf. Wegen starkem Schneefall in der Schweiz war die Anlieferung schwierig! Mit einer Plane wird das Dach winterfest abgedeckt.





Samstag, 22.12.2018

Das Gerüst wird abgebaut und ein Stromkabel über die Straße gelegt, damit wir im Winter weiterarbeiten können.

Das Jahr ist vorüber und wir haben bis jetzt 1416 Std. Eigenleistung erbracht.



VIELEN DANK und FROHE WEIHNACHT Schöne



Schöne Silvesterfeier im alten Feuerwehrhaus und mit Sicherheit das letzte Mal. Also packen wir es an.



2019, das zweite Jahr auf der Baustelle

 Januar 2019

Die Firma Scherbaum beginnt mit der Elektroinstallation



Samstag 19.01.2019

Wir streichen die Bretter für das Feuerwehrhaus und bauen ein Fahrgerüst für die Deckenmontage auf.



Samstag, 26.01./02.02.2019

Die Decke im Feuerwehrhaus wird verbrettert und im Dorfhaus wird weitergearbeitet. Es werden Schlitze und Dosenlöcher für die Elektroinstallation geschlagen. Auch die Jugend beginnt mit dem Ausbau im Dachgeschoss (Jugendraum).



Samstag, 09.02.2019

Kleine Maurerarbeiten, Schlitze fräsen, Baustelle aufräumen und den Boden komplett mit Bitumen streichen.

Am Abend ist Jahreshauptversammlung des Dorfvereines Bergtheim in Rauschenberg.



Samstag, 23.02.2019

Heute wird die Decke im Feuerwehrhaus fertig und der Giebel für die Gastherme verputzt. Der Dachboden bei der Feuerwehr wurde isoliert und mit Folie verkleidet.

Zum Mittagessen gibt es Schlachtschüssel!



März 2019

Firma Körner beginnt mit der Heizungsinstallation



Montag, 18.03.2019

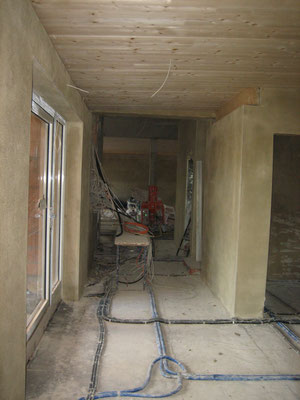

Wichtige Kleinarbeiten wurden in der Zwischenzeit erledigt. Trockenbau und Isolierung im Kühlraum musste fertiggestellt werden. Die Fa. Kilian beginnt heute mit dem Innenputz und die Fa. Mahkorn blecht die beiden Flachdächer ein.



Dienstag, 26.03.

Morgen wird der Estrich verlegt. Schnell Baustelle ausräumen und reinigen, unsere Rentner helfen gerne!



Montag, 01.04.2019

Das Tor im Feuerwehrhaus wird von der Firma Köstner eingebaut



Freitag, 26.04.2019

Wir wagen uns an das Flachdach.

Spezieller Aufbau nach Plan, dann Kies und Erde. Mit dem Teleskop-Lader werden die schweren Säcke hochgehoben.



Eine Pflanzenmischung wird eingebracht.

Donnerstag, 16.05 2019

Ab jetzt trifft sich unsere Jugend aus Bergtheim und Rockenbach wöchentlich, um im Jugendraum zu arbeiten!

Isolierung, Gipsplatten, Bretter streichen, Trockenbau und Holzdecke montieren, es gibt viel zu tun!



Samstag, 01.06.2019

Die Innenstreicharbeiten beginnen. Nach sorgfältiger Auswahl der Farben und Absprache mit Maler und Architekt, erstrecken sich die Arbeiten über mehrere Wochen!



Dienstag, 11.06.2019

Ehrenamtlich werden die Wandfliesen angebracht. 7 Wochen werden wir immer wieder auf der Baustelle sein, bis alles fertig ist.



Samstag, 20.07.2019



Streicharbeiten werden erledigt, dann wird der Kerwaplatz aufgeräumt und die Baustelle gereinigt. In unseren Baustellen – Biergarten gibt es am Abend leckere Bratwürste vom Grill.



Dienstag, 13.08. bis 27.08.2019

Der Außenputz wird durch die Firma Schmidt aufgetragen.



Dienstag, 27.08.2019

Der Stromkasten für den Festplatz wird angeschlossen.



Samstag, 07.09.2019

Heute wurde der letzte Rest gestrichen und aufgeräumt.



Dienstag, 17.09.2019

Der Vinylboden wird verlegt.



Donnerstag, 10.10.2019

Im Spitzboden des Dorfhauses werden Bretter genagelt. Wandfliesen müssen noch im Feuerwehrhaus angebracht werden.



Mittwoch, 06.11.2019

Heute holen wir die Möbel der Fa. Rottmann mit einem Laster der Brauerei Hofmann. Die Theke ist inzwischen aufgebaut und wir können die Bestuhlung aufstellen.



Samstag, 09.11.2019

Heute wird geputzt (16 Helfer/innen) und unsere Schreiner stellen die selbstgebaute Eckbank auf.



Dezember

Inzwischen ist fast alles fertig. Haus verputzt, Eingang gepflastert, Strom und Lampen durch die Fa. Scherbaum installiert und die Heizung läuft auch! Tontechnik und Beamer ist montiert, der Kühlraum ist kalt und gefüllt. Der Silvesterfeier im neuen Haus steht also nichts mehr im Weg. Diese wird keine Einweihung, sondern eine Belastungsprobe!

Die „Melberei“ haben wir uns redlich verdient bei 3500 Std. Eigenleistung.



An dieser Stelle bedanken wir uns bei allen Helfern und Helferinnen,

bei den Spendern von Brotzeit, Gebäck und Getränken,

bei den Handwerkern für die gute Zusammenarbeit,

bei unserem Architekten Herrn Krampe und vor allem bei der Gemeinde Gutenstetten, die uns zugetraut hat, dass wir eine „Melberei“ bauen!



Petra Loscher und Sebastian Alberti





Vorsitzende des Dorfvereines
